一、单项选择题 (共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)
1. 下列通信网功能中,由管理网实现的是 ( )。
A.向用户提供数据业务 B.实现多路信号复用
C.控制应用信息的传递 D.组织网络流量分配
【参考答案】D
2.住宅小区接入网常用的复用技术是( )。
A. CDMA B. TDM
C. WDM D. DWDM
【参考答案】B
3.支持五个光线路方向的 ROADM,采用的波长选择器件是( )。
A.波长阻断器 B.波长选择开关
C.平面波导电路 D.光分波器
【参考答案】B
4.在码分多址系统中采用的主要抗干扰技术是( )。
A.分集技术 B、均衡技术
C.组网技术 D.扩频技术
【参考答案】D
5.5G 的技术场景中,能够满足远程医疗的是 ( )。
A.连续广域覆盖 B.热点高容量
C.低功耗大连接 D.低时延高可靠
【参考答案】D
6.适用于省内干线架空敷设的光缆是( )。
A. GYTS 144B1.1 B. GYTS 144B1.3
C. GYTA 144B1.1 D. GYTA33 144B1.3
【参考答案】C
7.用于视频流媒体、在线游戏和云计算等高带宽数据传输的是 ( )双绞电缆。
A.五类 B.超五类
C.六类 D.超六类
【参考答案】D
8. 中国 DTMB 标准属于数字电视标准体系中( )类标准。
A.系统 B.设备与接口
C.业务与应用 D.其他
【参考答案】A
9.通过控制演播室电光源的工作电流可实现对灯光( )的控制。
A.强度 B.色温
C.显色指数 D.光线软硬
【参考答案】A
10.检查或监视节目传输码流属于数字有线电视前端( )部分的功能之一。
A.信号输入 B.信号处理
C.信号输出 D.系统管理
【参考答案】B
11.通信设备工程安装顺序正确的是( )。
A.走线架→机架→机盘→子架 B.走线架→机架→子架→机盘
C.机架→走线架→子架→机盘 D.机架→机盘→子架→走线架
【参考答案】B
12.通信机房内机架电源接线端子如下图所示,电源线成端连接顺序正确的是( )。

A. ③⑥②⑤①④ B. ⑥③⑤②④①
C. ③②①⑥⑤④ D. ⑥⑤④③②①
【参考答案】A
13. 屋顶天馈系统安装工程中,天线位置正确的是 ( )。
A、
B、
C、
D、
【参考答案】C
14. 天馈线驻波比测试时,仪表应连接在图中的 ( )点。

A.① B. ②
C.③ D. ④
【参考答案】A
15.波分复用系统测试顺序正确的是( )。
A.系统中心波长→系统误码→光信噪比
B.系统中心波长→光信噪比→系统误码
C.光信噪比→系统误码→系统中心波长
D.光信噪比→系统中心波长→系统误码
【参考答案】D
16.移动通信系统网络优化中,在交换机侧优化的内容是 ( )。
A.增加信道数 B.呼叫建立成功率
C.调整中继数量 D.小区参数
【参考答案】C
17. 通信基站电源系统实行蓄电池分级断电保护时,接入“二次下电 ”端子的设备是 ( )。
A. PTN B. BBU
C. RRU D. BTS
【参考答案】A

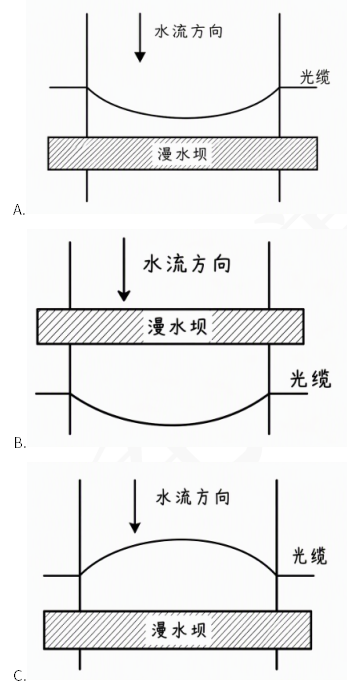

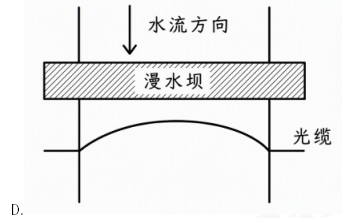

18.直埋光缆穿越河流采用漫水坝保护时,符合施工要求的是 ( )。

【参考答案】C
19. 塑料管道基础施工工艺错误的是( )。
A、松软不稳定地段,做混凝土基础 B.硬土地段,沟底夯实
C.岩石地段,保证沟底平整 D.冻土地段,垫细土
【参考答案】A
20. 广播电视卫星接收天线细调次序,正确的是 ( )。 A、馈源焦距、仰角、方位角、极化角
B. 仰角、方位角、馈源焦距、极化角
C、仰角、方位角、极化角、馈源焦距
D、方位角、仰角、极化角、馈源焦距
【参考答案】B
二、多项选择题 (共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;
少选,所选的每个选项得 0.5 分)
21. 算力网应用较多的交换技术有 ( )。
A.电路交换 B.以太网交换
C.ATM 交换 D.报文交换
E.光交换
【参考答案】BE
22. 可基于波分复用技术的传输系统有 ( )。
A. IP RAN B、MSTP
C. ASON D. DWDM
E. OTN
【参考答案】CDE
23. 数字音频广播的优点有 ( )。
A.可达到 CD 质量的水平
B.可保证高速移动状态下的接收质量
C.所需发射功率比模拟音频广播小
D.频谱利用率高
E.高动态范围和宽色域
【参考答案】ABCD
24. 关于广播电视监测内容的说法,正确的有 ( )。
A.监测节目传输和播出技术质量 B、监测覆盖和接收效果
C.不监测节目内容 D.不通过主观评价反映播出质量
E.监测境外电台对我国的播出动态
【参考答案】ABE
25. 拆除设备时,正确的做法有 ( )。
A.先拆除主用电路,后拆除备用电路
B.先拆除备用电路,后拆除主用电路
C.先拆除设备,后拆除线缆
D.先拆除线缆,后拆除设备
E.先拆除供电侧端子,后拆除受电侧端子
【参考答案】BD
26. 光缆线路施工阶段,可发起路由变更的单位有 ( )。
A.建设单位 B.设计单位
C.监理单位 D.施工单位
E.质检单位
【参考答案】ABCD
27.直埋光缆中继段测试的主要项目有 ( )。
A.光纤接头损耗 B. 光纤线路衰减
C.光纤通道总衰减 D. 光缆线路对地绝缘
E.光纤偏振模色散
【参考答案】BCDE
28. 下列安全生产责任中,属于项目负责人的有 ( )。
A. 确定项目安全生产考核目标 B. 排查处理施工现场安全事故隐患
C. 考核分包企业安全生产管理情况 D. 处理在建项目违章行为
E. 确保项目安全生产费用有效使用
【参考答案】BCE
29.使用 7 米水泥杆的架空光缆杆路,与其他设施距离符合规定的有( )。
A.距人行道边石 0.6m B. 距火车铁轨 5.8m
C. 距市区树木 0.4m D. 距消火栓 1.2m
E. 距地下缆线 0.8m
【参考答案】ADE
30. 关于有限空间作业要求的说法,正确的有 ( )。 A, 制订有限空间作业方案
B. 识别作业安全隐患
C. 作业前进行安全技术交底
D. 配备有害气体检测仪和过滤式防毒面具
E、配备全身式安全带和强力送风装置
【参考答案】ACD
三、实务操作和案例分析题 (共 5 题, (一)、 (二)、 (三)题各 20 分, (四)、 (五)题各 30分)
(一)背景资料
某工程公司承揽了一项无线接入网工程,工程内容包括无线基站设备安装和架空光缆线路施工。

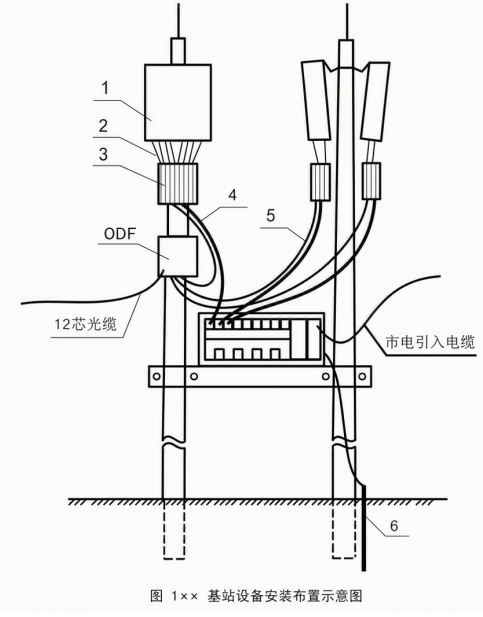

本工程无线基站包括普通宏基站、光纤直放站和射频拉远基站三种类型,其中某个基站设备安装布置如图 1 所示。为了提高电源
系统测试效率,项目部与建设单位和监理单位商定选择图 1 基站,采用两种方法测试电池容量并进行对比分析,确定本工程的测
试方法,工程顺利实施并通过验收。

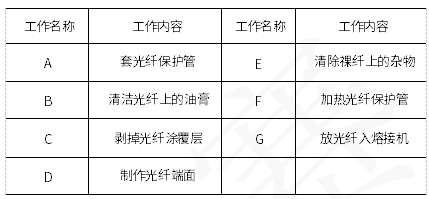

光缆线路施工前,项目部准备了施工所需工器具,并对光纤熔接工作进行了分解,工作分解结果如表 1-1 所示,拟投入的工器具
如表 1-2 所示。杆路拉线均采用夹板法制作,项目部选派了有经验的人员参与施工,使得工程顺利完工并通过验收。
表 1-1光纤熔接工作分解表
表 1-1光纤熔接工作分解表

表 1-2 拟投入的工器具表

问题
1.指出图 1 的基站类型。完成此站电源设备测试需要哪些仪表?(4 分)
2.指出图 1 中 1~6 分别表示的设备或部件名称。(6 分)
3.根据表 1-1,按先后顺序列出光纤熔接的工作名称。(6 分)

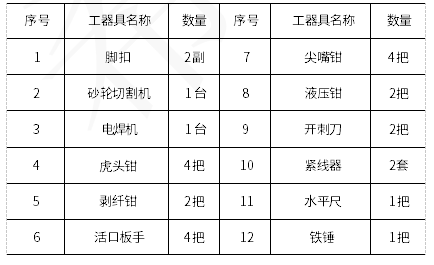

4.从表 1-2 中选出制作拉线须周的 4 种工器具名称。(4 分)
【参考答案】
1. 指出图 1 的基站类型。完成此站电源设备测试需要哪些仪表?

(1) 射频拉远基站;
(2) 万用表,示波器,蓄电池放电测试仪,蓄电池内阻测试仪,接地电阻测试仪,钳形电流表;

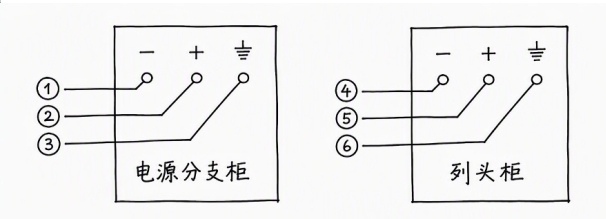

2. 指出图 1 中 1~6 分别表示的设备或部件名称。
1 :天线,2 :馈线,3 :RRU ;4:电源线;5 :跳纤;6:接地装置。
3. 根据表 1-1,按先后顺序列出光纤熔接的工作名称,
B→ A →C→ E → D → G → F
4.从表 1-2 中选出制作拉线须要的 4 种工器具名称。
脚扣,砂轮切割机(液压钳),活口扳手,紧线器
(二)背景资料
某施工单位承担了一项干线光缆线路工程,工作内容包括:城区数设管道光缆,郊外敷设埋式光缆,穿越河流敷设水线光缆。
设计文件要求:与公路交越处采用定向钻孔敷管:通过村落时,对达不到设计埋深的段落增加水泥封沟保护,如图 2所示;
直埋段落全程布放单条排流线。

项目部编制的施工组织设计中,路由复测工序的质量控制点包括: ①核对图纸;②确定线路起、止点; ③核定保护措施段落和
防护措施段落。单位技术负责人认为不够全面,要求补全。
工程开工后发生如下事件:
事件一:项目部在商讨中继段配盘方案时,某技术人员建议从 A 端至 B 端整盘顺序配盘,技术负责人认为不妥。
事件二:项目部制订的定向钻安全防护措施包括:①严格按照审批的路由走向和深度作业;②发现异常情况立即停止作业,查明
原因后方可继续作业; ③发生损坏地下管线事故,立即上报相关单位并启动应急预案。监理审核后要求补充完善。
事件三:安全员在光缆人工卸车现场发现:货车旁垫有废旧轮胎, 一人已将光缆盘移至车厢边缘,正准备将光缆盘推下,安全员
立即予以制止。
问题
1.补全路由复测的质量控制点。(4 分)

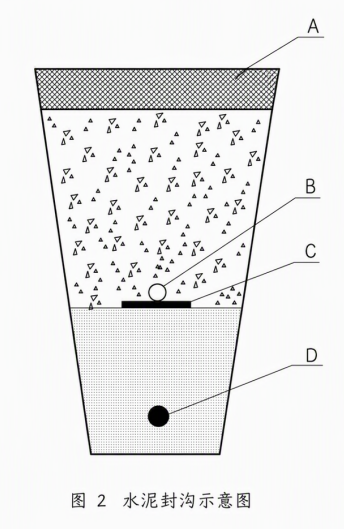

2.指出图 2 中 A、B、C、D 各代表什么。(4 分)
3.事件一中技术负责人认为不妥的原因是什么?写出合理的配盘顺序。(4 分)
4.事件二中还应完善哪些安全防护措施? (3 分)
5.答出光缆人工卸车的正确做法。还可以采取哪些卸车方式? (5 分)
【参考答案】
1. 路由复测的质量控制点还有: (1)线路路由的定位、划线;
(2)路由适当调整;
(3)确定障碍点及重要点。
2.A:水泥砂浆封沟;
B:排流线;
C:水泥盖板;
D:光缆。
3.(1)技术负责人认为不妥的原因 :①中继段内若存在穿越河流敷设水线光缆等特殊光缆,需要优先确定特殊光缆位置;直接
从 A 端到 B 端顺序配盘,无法优先保证特殊光缆的布设位置。 ②另外光缆接头点应设置在地势平坦、稳固、便于维护的地点,
避开水塘、滑坡、道口等不利位置;单纯 A 到 B 顺序配盘容易使接头落在不合适位置。
(2)合理的配盘顺序:①配盘时,如在中继段内有水线防护要求的特殊类型光缆,应先确定其位置,然后从特殊光缆接头点向
两端配光缆。 ②另外配盘时应考虑光缆接头点尽量安排在地势平坦、稳固和无水地带。光缆接头应尽量避开水塘、河渠、桥梁、
沟坎、快慢车道、交通道口;
4. 事件二中还应完善以下安全防护措施:
(1)定向钻作业应划定作业区,应采用围栏或警示带隔离,设置警示标志。
(2)定向钻前,使用仪器探明地下管线的深度和位置。
(3)定向钻设备应由专业人员操作,按规定持证上岗。
5.(1)人工卸车的正确做法:人工装卸盘式包装器材,可选用有足够承受力的绳索绕在缆盘上或中心孔的铁轴上,用绞车、滑车或足够的人力控制缆盘均匀从跳板上滚下,不得将缆盘直接从车上推下。装卸时施工人员应远离跳板前方和两侧,应有专人指挥。
(2)还可以采取以下卸车方式:①吊车;②叉车;③光缆拖车。
(三)背景资料
某施工单位中标了一项电源设备安装工程,工作内容包括开关电源设备安装、铅酸蓄电池安装、母线铜排制作安装、电源线
布放等。
在项目实施过程中,发生了下列事件:
事件一:施工准备阶段,项目负责人将投标阶段的施工组织设计报送单位审批,单位技术负责人将其退回,要求编制实施阶段
的施工组织设计。
事件二:施工阶段,项目部质检员对电源设备安装、缆线布放等重要工序进行检查,发现电源线布放杂乱无序,多处交叉重叠,
一施工工艺不达标。

事件三:施工单位安全生产管理部门安全检查时,发现的安全隐患如表 3-1所示,要求施工班组停工整改。
表 3-1 安全检查表

事件四:项目部在编制工程结算时,为计算安全生产费,列出了与本工程相关的费用,部分费用名称如表 3-2 所示。
表 3-2 费用表

问题
1.从编制目的、编制依据、编制主体和编制时间四个方面列出事件一中两种施工组织设计的差异。(4 分)
2.答出事件二中电源线布放不整齐的预防措施。(4 分)
3.从表 3-1 中选出 4 种重大事故隐患的序号。(4 分)
4.答出本工程中环境因素及其对应的控制措施。(4 分)
5.从表 3-2 中选出 4 项应计入安全生产费计算基数的费用。(4 分)

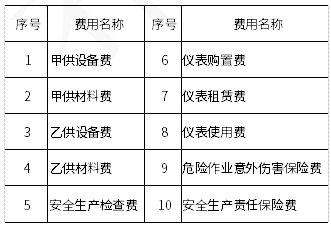

【参考答案】
1. (1)编制目的: 投标阶段的施工组织设计以中标为目的;实施阶段的施工组织设计强调的是可操作性,指导施工过程,
同时鼓励企业技术创新。
(2)编制依据:投标阶段的施工组织设计编制依据是招标和投标文件;实施阶段的施工组织设计编制依据含施工合同、设计
文件、与工程建设有关法律、法规和文件、施工现场条件、与工程有关的资源供应情况和施工企业自身能力等。
(3)编制主体:投标阶段的施工组织设计编制主体是企业招投标部门和人员;实施阶段的施工组织设计是企业项目部和项目
负责人。
(4)编制时间:投标阶段的施工组织设计编制时间是招投标阶段;实施阶段的施工组织设计是项目开工之前。
2. 电源线布放不整齐的预防措施:
(1)布放线缆前应设计好缆线的截面;
(2)严格按施工操作规程和工程验收规范要求放缆;
(3)线缆绑扎的松紧度应符合要求;
(4)做好缆线的整理工作。
3.表 3-1 中选出 4 种重大事故隐患的序号:
2,5,6,9。
4. 本工程中环境因素及其对应的控制措施:
(1)铁件刷漆时被随意倾倒的剩余油漆;控制措施:铁件刷漆剩余的油漆应统一回收,不得随意丢弃。
(2)电锤、切割机作业时的噪声;控制措施:使用电锤或切割机作业时,应遮开中午或晚上时闭。
(3)楼板、墙壁、铁件钻孔时的噪声和粉尘;控制措施:选择合适的作业时间;尽量关闭门窗; 给作业人员配发耳塞;在室外
作业时,操作人员应揣在上风口,并用水喷淋钻头;在室内作业时,应用吸尘等工具降尘。
(4)设备开箱时,随意丢弃的包装物等垃圾;控制措施:设备开箱时,应及时将包装箱内的废弃物收集,并送到指定地点。
(5)随意丢弃的废电池;控制措施:仪器、仪表上换下的废旧电池应收集,统一安放到指定地点。
(6)光(电)缆接续时被随意丢弃的下脚料;控制措施:光 (电)统续续下脚料、废弃物应在及时收集,并丢置到指定地点。
(7)微波、移动工程的电磁辐射。控制措施:从事微波、移动工程测试工作的镰作人员工作时,应穿戴相应的防护工作服,
避免受到电磁辐射的伤害。
(8)随意丢弃的废弃物。控制措施:不能在机房四周堆放杂物,应保持机房滋出道路的畅通。
5. 表 3-2 中选出 4 项应计入安全生产费计算基数的费用:
(1)2 甲供材料费;
(2)4 乙供材料费;
(3)5 安全生产检查费;
(4)8 仪表使用费
(四)背景资料
某工程公司中标了一项波分复用设备安装工程,随后就投标策略等内容进行了投标总结。开工前,项目部依据合同文件、项目
资源等编制了进度计划,如图 4-1 所示,同时遵循“与施工方案、进度计划等相结合的原则 ”编制了成本计划。

注:各项工作均按匀速进行。

图 4-1进度计划横道图
各项工作的工作量及综合单价如表 4-1 所示。为统一各工序质量标准,项目部组织了示范站安装。
施工到第 2 周时,由于设计变更,电源线长度增加了 300 米,项目部仍按原进度计划执行。第 4 周末实际完成工作量比例及
实际成本如表 4-2 所示。

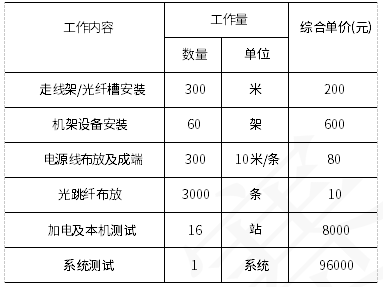

表 4-1工作量及综合单价表

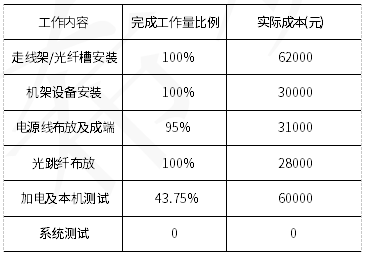

表 4-2 第 4 周末工作完成情况及实际成本表

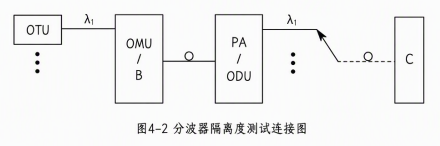

本机测试前,项目部对测试项目、方法、连接方式等内容进行了交底。其中,分波器的信道隔离度测试连接方式如图 4-2所示。

问题
1.补充投标总结的主要内容。(4 分)
2.成本计划编制原则还有哪些?成本计划还应与哪些计划密切结合? (5 分)
3.项目部应邀请哪些单位参加示范站?示范站还应统一哪些内容? (4 分)
4.计算第 4 周末的已完工程实际费用 (ACWP)、已完工程预算费用 (BCWP),拟完工程预算费用 (BCWS)。(6 分)
5.计算第 4 周末的费用偏差 (CV)、进度偏差 (SV)、费用绩效指数(CPI)、进度绩效指数(SPI)(结果保留2 位小数),并分析成本、
进度情况。(6 分)
6.指出图 4-2 中 PA 的作用及 B、C 分别代表的器件或仪表。分波器还应测量哪些项目? (5 分)
【参考答案】
1. 投标总结的主要内容还有:
(1)投标决策是否正确。
(2)投标策略制定有无问题。
(3)投标文件制作和审核环节有无问题。
(4)开标和答疑环节有无问题等。
2. 成本计划编制原则还有:
(1)从实际情况出发原则;
(2)与其他计划相结合原则;
(3)统一领导,分级管理原则;
(4)适度弹性原则。
成本计划还应与以下计划密切结合:
(1)资源配置计划;
(2)材料供应及耗费计划等。
3.(1)示范站安装应由建设单位、设计单位、监理单位、施工单位共同参加。
(2)示范站还应统一:施工工艺和作业顺序。
4. 第 4 周末:
ACWP=62000+30000+31000+28000+60000=211000 元
BCWP=300*200+60*600+(300+300/10)*80*95%+3000*10+16*8000*43.75%= 207080 元BCWS=300*200+60*600+
(300+300/10)*80+3000*10+16*8000*50%=216400 元
4.CV=BCWP-ACWP=207080-211000=__3920 SV=BCWP-BCWS=207080-216400= __9320
CPI=BCWP/ACWP=207080/211000≈0.98 SPI=BCWP/BCWS=207080/216400≈ 0.96成本超支,进度滞后。
6. (1)PA 的作用是:在接收端对接收到的光信号进行放大,提高接收灵敏度。 (2)B 代表 BA;C 代表光谱仪(或光谱分析仪)。
(3)还应测量:插入损耗及偏差和极化相关损耗。
(五)背景资料
某工程公司中标了一项硅芯管管道工程。公司及时组建了项目部,着手相关准备工作:收集工程资料,现场考察管道路由及人 (手)
孔位置,组织设计预审,编制施工组织设计等。项目按合同要求准时开工。
监理审查施工组织设计时,发现施工部署仅包括施工组织机构及职责分工,认为不能指导施工管理,要求完善相关内容。

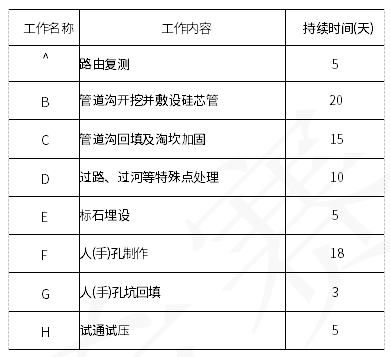

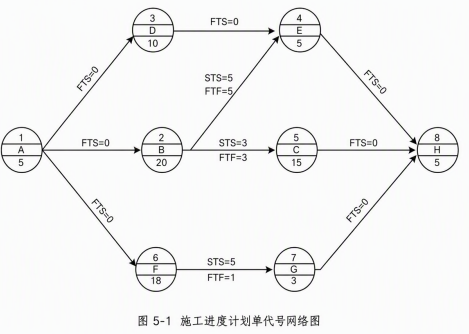

项目部根据工程量大小和可用资源情况估算的各工作持续时间如表 5 所示,项目经理制定的施工进度计划单代号网络图如图 5-1
所示,施工进度计划部分横道图如图 5-2 所示。
表 5 工作内容及持续时间表

图 5-2施工进度计划部分横道图
问题
1.项目部在施工准备阶段还应做哪些工作? (5 分)
2.施工部署部分还应包含哪些内容? (5 分)
3.分别答出工作 B、C、D、E、F 的总时差(TF)和自由时差(EF)。(5 分)
4.分别答出工作 B 与 C、D 与 E、B 与 E、C 与 H. G 与 H 之间的时间间隔 LAG. (5 分)
5.答出进度计划中关键工作的名称并计算工期。(5 分)
6.在答题区复制图5-2,并补充完善缺失的内容。(5 分)
【参考答案】
1.项目部在施工准备阶段还应做哪些工作:
(1)参加设计会审;
(2)参加设计交底;
(3)编制专项施工方案;
(4)进行技术交底;
(5)人员培训;
(6)办理施工手续。
2. 施工部署部分还应包含以下内容:
(1)工程施工目标:工程施工目标主要包括进度、质量、安全、环境,绿色施工和成本等目标。
(2)工程施工阶段划分及时间安排。
(3)施工重点和难点分析:包括组织管理和施工技术两个方面。
(4)“四新”技术应用。
(5)分包管理。
3.
(1)B 工作 TF=0,EF=0;
(2)C 工作 TF=2,EF=2;
(3)D 工作 TF=10,EF=10;
(4)E 工作 TF=0,EF=0;
(5)F 工作 TF=6,EF=0。
4.
(1)B 与 C 之间的 LAG=0;
(2)D 与 E 之间的 LAG=10;
(3)B 与 E 之间的 LAG=0;
(4)C 与 H 之间的 LAG=2;
(5)G 与 H 之间的 LAG=6。
5.
(1)关键工作:A、B、E、H。
(2)工期 Tc=35。
6. 补充完整的横道图如下图:
