一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最正确或最符合题意。选对每题得 1 分,没选或错选均不得分)。

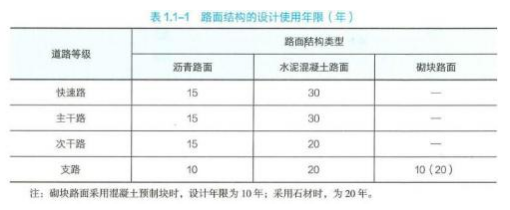

1.水泥混凝土次干路路面设计使用年限( )。

A.10 年B.15 年

C.20 年

D.30 年

【答案】C

【解析】


2.同一孔跨(一跨)里面几片梁板,预制龄期差不宜超过( )d。

A.10

B.12

C.14

D.16

【答案】A

【解析】安装在同一孔跨的梁、板,其预制施工的龄期差不宜超过 10d。

3.浅埋暗挖隧隧道二次衬砌的施作时间是( )。

A.初期支护基本稳定并防水验收合格

B.初期支护沉降稳定

C.支护强度满足要求

D.地面层沉降稳定【答案】A

【解析】浅埋暗挖隧隧道二次衬砌应在初期支护基本稳定并防水验收合格后进行施工。

4.土压盾平衡盾构掘进过程中,监测数据表明刀盘前方土质隆起,应采取的措施是( )。

A.增大掘进速度

B.增大土仓压力

C.螺旋出土器转速增加

D.增大注浆量

【答案】C

【解析】土压平衡盾构可通过调整推进速度与螺旋出土器的转速,使压力舱压力与开挖面土水压力相对应。若土质隆起,应降低压力仓压力,可采取螺旋出土器转速增加,加快排土减压。

5.关于给排水构筑物施工技术要点的说法,错误的是( )。

A.模板及其支架应满足浇筑混凝土时的承载能力,刚度和稳定性要求

B.管件穿越有防水要求的结构时应设置套管,套管直径至少比管道直径大 50mm

C.两端能拆卸的螺栓中部应加焊止水环,止水环已采用圆形

D.池壁模板可先安装一侧,绑完钢筋后分层安装另一侧【答案】C

【解析】两端能拆卸的螺栓中部应加焊止水环,止水环不宜采用圆形,且与螺栓满焊牢固。

6.关于聚乙烯燃气管道警示装置敷设的做法错误的是( )。

A 示踪线应敷设在管道正上方

B.警示带宜敷设在管顶上方 300~500mm 处

C.公称外径大于或等于400mm 的管道,可在管道正上方敷设一条警示带

D.保护板不得敷设在路面结构层

【答案】C

【解析】对于公称外径小于400mm 的管道,可在管道正上方敷设一条警示带;对于公称外径大于或等于 400mm 的管道,应在管道正上方平行敷设两条水平净距为 100~200mm 的警示带。

7.关于热力管线固定支架安装要求的说法,正确的是( )。

A.固定支架多设置在补偿器和附件旁

B.固定支架不承受管道因温度,压力的影响产生的轴向伸缩推力和变形应力

C.固定支架应与固定卡板结构焊接牢固

D.固定支架应与管道焊接牢固

【答案】A

【解析】固定支架承受作用力较为复杂,不仅承受管道、附件、管内介质及保温结构的重量,同时还承受管道因温度、压力的影响而产生的轴向伸缩推力和变形应力,并将作用力传递到支承结构。固定支架处的固 定卡板,只允许与管道焊接,严禁与固定支架结构焊接。固定支架不得与管道直接焊接固定

8.关于垃圾池施工要求正确的是( )。

A.垃圾池建筑火灾危险分类为乙类

B.垃圾池储仓池地面以下回填土压实系数最小为0.95

C.垃圾池储仓池地面以上结构宜设置后浇带

D.垃圾池储仓应设置伸缩缝

【答案】C

【解析】垃圾池建筑火灾危险分类为丙类。垃圾储存仓地面以下回填土宜采用素土或级配砂石分层回填压实,压实系数不应小于0.96。垃圾储存仓不应设置伸缩缝。

14.关于水泥混凝土路面填缝材料和接缝维修的说法,正确的是( )。

A.填缝料的更换周期应为 4~5 年

B.填缝料脱落长度大于 1/3 缝长时应及时进行整条接缝更换

C.接缝维修时应将缝壁清扫干净并洒水湿润后填缝

D.接缝出现碎裂时,应先接缝处理,再扩缝补块

【答案】B

【解析】填缝料更换周期 2~3 年;缝壁清扫后保持干燥,不能洒水湿润;接缝碎裂应先扩缝补块,再做接缝处理。

【考点来源】9.1.2 道路改造施工技术

15.下列内衬管材质中,不能用于管道原位固化法修复的是( )。

A.聚乙烯

B.针状毛毡

C.玻璃纤维

D.树脂

【答案】A

【解析】管道原位固化法修复的内衬管材质可选玻璃纤维、针状毛毡、树脂等。

【考点来源】9.3.1 管网改造施工内容

16.关于城镇道路施工测量技术要点的说法,正确的是( )。

A.道路平曲线范围内各类控制桩间距宜控制在 15~20m

B.卫星定位可实时获得测量点的空间三维坐标,定位精度可达毫米级

C.道路平面位置应以道路边线为施工测量的控制基准

D.填方段路基在距路床 1.5m 范围内应按设计纵、横坡线控制高程【答案】D

【解析】道路直线段范围内,各类桩间距一般为 10~20m,平曲线和竖曲线范围内的各类桩间距宜控制在 5~10m。卫星定位(GPS)定位精度可达厘米级。道路及其附属构筑物平面位置应以道路中心线为施工测量的控制基准,高程应以道路中心线部位的路面高程为基准。

【考点来源】10.2.1 施工测量

17.根据《建设工程施工现场消防安全技术规范》GB50720-2011,施工现场的消防安全管理应由( )负责。

A.建设单位

B.设计单位

C.监理单位

D.施工单位

【答案】D

【解析】施工现场的消防安全管理应由施工单位负责。实行施工总承包的,由总承包单位负责。

【考点来源】13.2.2 安全标准

18.下列工作职责中,不属于施工总承包单位项目总工程师主要职责的是( )。

A.组织编制施工组织设计、方案

B.组织应急预案的编制、评审及演练

C.组织编制项目竣工文件

D.推广工程项目“ 四新技术 ”应用

【答案】B

【解析】组织应急预案的编制、评审及演练属于项目经理职责。

【考点来源】14.2.2 施工总承包项目管理机构

19.施工总承包合同文件一般包括:①通用条款;②专用条款;③中标通知书;④投标函;⑤技术标准和要求等。以上合同文件的优先顺序是( )。

A.①②⑤④③

B. ③④②①⑤

C.④⑤①②③

D.④③①②⑤

【答案】B

【解析】《建设工程施工合同(示范文本)》( GF—2017—0201)通用条款规定的优先顺序:①合同协议书。②中标通知书(如果有)。③投标函及其附录(如果有)。④专用合同条款及其附件。⑤通用合同条款。⑥技术标准和要求。⑦图纸。⑧已标价工程量清单或预算书。

⑨其他合同文件。

【考点来源】15.2.2 施工总承包合同管理

20.某双代号网络施工进度计划如下图所示,工期单位为天,其中工作 F 因不可抗力因素延误 3 天,则总工期增加( )天。


A.0

B.1

C.2

D.4

【答案】B

【解析】关键线路为①→②→⑤→⑥→⑦ , 计划工期为 16 天。F 工作为非关键工作,其总时差为 2 天,因此延误 3 天会导致总工期增加 1 天。

【考点来源】16.2.1 施工进度计划编制

二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分 ;少选,所选的每个选项得0.5 分)

21.关于沥青路面结构组成特点和性能要求的说法,正确的有( )。

A.骨架型混合料 SMA 属于半开级配混合料

B.温拌沥青混凝土生产过程中不得加水

C.沥青贯入式面层宜用作城市次干路以下道路面层

D.排水垫层应与边缘排水系统相连接

E.半刚性垫层宜采用高剂量水泥、石灰等无机结合稳定粒料

【答案】CD

【解析】骨架型混合料 SMA 属于密级配混合料。温拌沥青混凝土是通过在混合前向沥青粘合剂中添加沸石、氧化蜡、沥青乳液, 甚至是水来生产的。半刚性垫层宜采用低剂量水 泥、石灰等无机结合稳定粒料或土类材料。

【考点来源】1.1. 道路路面结构特征

22.关于城镇道路工程安全技术要点的说法,正确的有( )。

A.开挖过程中发现有塌方征兆时,应立即安排施工人员撤至安全地带

B.挖掘机与 220kV 电力架空线路最小垂直安全距离为 5m

C.人工配合施工时,作业人员之间的横向安全距离不得小于 2m

D.道路附属构筑物应由下至上随道路结构层施工

E.井盖未安装时,应加设临时盖板防护

【答案】ACDE

【解析】发现有塌方征兆时,应立即将挖掘机械和施工人员撤至安全地带。挖掘机与 220kV电力架空线路最小垂直安全距离为6.0m,水平安全距离为6.0m。作业人员之间的安全距离,横向不得小于 2m,纵向不得小于 3m。应根据道路施工总体部署,由下至上随道路结构层施工。未安装井(室)盖(箅)时,应加设临时盖板,并应设置安全防护设施、安全标志。

【考点来源】1.5.1 城镇道路工程安全技术要点

23.关于桥梁板式橡胶支座施工的说法,正确的有( )。

A.墩台帽、盖梁上的支座垫石和挡块宜一次浇筑

B.支座安装前应将垫石顶面清理干净,采用干硬性水泥砂浆抹平

C.实际支座安装温度与设计要求不同时,应通过计算设置支座顺桥方向的预偏量

D.调整支座的顶面高程时,应采用钢垫片支垫

E.支座安装完成后,应对支垫处留下的空隙采用环氧树脂砂浆填充密实

【答案】BCDE

【解析】墩台帽、盖梁上的支座垫石和挡块宜二次浇筑。

【考点来源】2.3.2 支座施工技术

24.关于悬索桥主缆防护施工的说法,正确的有( )。

A.主缆防护和桥面铺装应同时进行

B.缠丝总体方向宜由低处向高处进行

C.两个索夹之间缠丝应从低处向高处进行

D.节间内钢丝需要焊接时,宜采用闪光对接焊

E.一个节间内缠好的钢丝宜采用固结焊固结

【答案】CDE

【解析】主缆防护应在桥面铺装完成后进行。缠丝总体方向宜由高处向低处进行,而两个索夹之间则应从低到高,以保证缠丝的密实程度。节间内钢丝需要焊接时,宜用闪光对接焊。一个节间内缠好的钢丝宜用固结焊固结。

【考点来源】《公路桥涵施工技术规范》JTG/T F50-2011(已废止)

25.关于拱形涵施工技术要点的说法,错误的有( )。

A.依据道路施工流程,可采取分幅施工

B.遇有地下水时,应先将地下水降至基底以下 300mm 方可施工

C.拱圈和拱上端墙应由一侧向另一侧顺序施工

D.涵洞两侧的回填土,应在保护层砂浆强度达到 2MPa 时方可进行

E.涵洞回填时,两侧应对称进行,高差最大为 500mm

【答案】BCDE

【解析】遇有地下水时,应先将地下水降至基底以下 500mm 方可施工。拱圈和拱上端墙应由两侧向中间同时、对称施工。涵洞两侧的回填土,应在主结构防水层的保护层完成,且保护层砌筑砂浆强 度达到 3MPa 后方可进行。回填时,两侧应对称进行,高差不宜超过 300mm。

【考点来源】2.6.1 管涵施工技术

26.下列基坑围护结构中,可以部分或全部回收利用的有( )。

A.SMW 工法桩

B.钢板桩

C.地下连续墙

D.钻孔灌注桩

E.咬合桩

【答案】AB

【解析】SMW 工法桩内插的型钢可拔出反复使用,经济性好。钢板桩成品制作,可反复使用。

【考点来源】3.3.1 基坑支护施工

27.管节安装采用法兰和橡胶圈接口时,应严格控制上下游管道的( )。

A.接装长度

B.中心位移偏差

C.安装时间

D.管节接缝宽度和深度

E.安装时的湿度

【答案】ABD

【解析】采用法兰和胶圈接口时,安装应按照施工方案严格控制上下游管道接装长度、中心位移偏差及管节接缝宽度和深度。

【考点来源】5.1.1 开槽管道施工方法

28.关于综合管廊防水技术要求的说法,正确的有( )。

A.综合管廊现浇混凝土主体结构采用防水混凝土进行自防水

B.管廊纵向区段错台处,卷材应按错台直角敷设

C.止水带中间空心圆环与沉降缝及结构厚度中心线重合

D.止水带接槎应设置在结构转角处

E.预制拼装综合管廊承插式接口接缝部位的空腔,应采用弹性注浆材料封闭

【答案】ACE

【解析】管廊纵向区段有错台处,卷材铺设前应用砂浆将错台抹成倒角。止水带的接槎不得甩在结构转角处,应设置在较高部位,接头宜采用热压 焊接。

【考点来源】6.2.2 结构施工技术

29.关于招投标管理要求的说法,正确的有( )。

A.开标时间应晚于投标截止时间

B.采用综合评估方法评标时,技术标权重不得低于60%

C.在量化评分中,评标专家只有发现问题才可扣分

D.对于技术较为复杂工程项目,应采用明标制作技术标书文件

E.双方应在中标通知书发出 30 天内签订合同文件

【答案】CE

【解析】开标时间与投标截止时间应为同一时间。采用综合评估的方法,但不能任意提升技术部分的评分比重, 一般技术部分的分值权重不得高于40%,报价和商务部分的分值权重不得低于 60%。对于技术较为复杂工程项目的技术标书,应采用暗标制作文件,进行暗标评审。

【考点来源】15.1.1 招标方式与程序

30.关于施工图预算的说法,正确的有( )。

A.施工图预算造价是施工单位投标报价的依据

B.施工图预算是项目部进行成本目标控制的主要依据

C.施工图预算是工程费用调整的依据

D.综合单价法应为包含增值税的税前全部费用价格

E.综合单价法不包括合理范围的风险费

【答案】ABC

【解析】综合单价法是清单项目综合单价及合价,应为不含增值税的税前全费用价格,由人工费、材料费、施工机具使用费、管理费、利润等组成,包括相应清单项目约定或合理范围的风险费,以及不可或缺的辅助工作所需的费用。

【考点来源】18.1.2 投资估算、设计概算、施工图预算的应用

三、实务操作和案例分析题(共 5 题,(一)、(二)、(三)各 20 分,(四)、(五)各 30 分)

(一)背景资料

【问题】

1.答出图 1 中坡顶截水沟布置位置离边坡坡口的最小距离及尺寸大小。

2.答出图 1 所示边坡开挖防护应遵循的原则。

3.事件一中,答出临时用电设备数量或总容量分别达到多少时应编制临时用电工程组织设计;编制前应现场勘测并确定哪些内容?

4.事件二中,还需配备哪些主要施工机械(至少 3 种)?

5.答出事件三中路基冬期施工的主要施工措施。

【参考答案】

1.坡顶截水沟应离边坡坡口至少 5m,截水沟截面尺寸应为0.5×0.5m。

【超纲内容】参考《公路路基设计规范》JTG D30-2015

2.(1)根据土质及边坡高度确定坡度,严格按照设计坡度开挖,不得挖反坡。

(2)影响边坡稳定的范围内,应对地面采取防水、排水、截水等防护措施。

(3)严禁在坡顶较近范围堆载。

(4)必要时辅以局部支护和防护措施。

(5)开挖期间严密监测坡顶位移,随时分析监测数据,及时有效措施。

3.(1)5 台及以上或设备总容量在 50kW 及以上时,应编制临时用电组织设计。

(2)电源进线、配电室(变电所)位置、线路走向。

4.推土机、压路机、平地机、洒水车、拌合设备、混凝土运输车、振捣设备、喷播机、空气压缩机、钻机。

5.(1)采用机械为主、人工为辅方式开挖冻土,挖到设计标高立即碾压成型。

(2)如当日达不到设计标高,下班前应将操作面刨松或覆盖,防止冻结。

(3)城市快速路、主干路的路基不得用含有冻土块的土料填筑。次干路以下道路 填土材料中冻土块最大尺寸不得大于 100mm, 冻土块含量应小于 15%。

(二)背景资料

【问题】

1.答出本工程施工监测的必测项目。

2.事件一中,分别答出加固体质量主控项目检测内容及检测数量。

3.答出事件二中专项施工方案审批流程。

4.事件三中,“规定期限 ”是多少天?索赔是否成立?说明理由。

【参考答案】

1.施工区域地表隆沉、沿线建(构)筑物和地下管线变形、隧道结构变形。

2.(1)加固体强度、抗渗性能、加固体均匀性、加固范围。

(2)取芯检查加固效果,应取总桩数的 1%,且不少于 3 根;

钻孔检查渗水量,水平孔在隧道上、下、左、右和中心各 1 个,垂直孔在加固区前段 2个,钻孔误差较大处 1 个。【教材已删除内容】

3.专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

4.(1)28d。

(2)成立,属于承包方能力范围不可预见,建设单位责任。

(三)【问题】

1.答出调节池基坑专项施工方案还应包括的内容。

2.答出图 3-2 中 A、B、C 的内容。

3.事件一中,根据《建筑基坑支护技术规程》JGJ120-2012 要求,锚固体的强度达到多少时,方可进行锚杆张拉?

4.答出事件二中项目部可采取的措施。

5.答出事件三中土方外运时的扬尘控制措施。

【参考答案】

1.编制依据;施工安全保证措施;施工管理及作业人员配备和分工;应急处置措施;计算书及相关图纸。

2.A:插入钢绞线及注浆管,B:安装锚固传力装置,C:封锚。

3.达到 15MPa 或设计强度的 75%后,方可进行张拉锁定。

4.可采用坑内引流、封堵或坑外快速注浆的方式进行堵 漏;情况严重时应立即回填,再进行处理。

5.(1)现场应建立洒水清扫制度,配备洒水设备,并应有专人负责。

(2)对裸露地面、集中堆放的土方应采取抑尘措施。

(3)车辆采取封闭或遮盖措施。

(4)现场进出口应设冲洗池和吸湿垫。

(5)开挖施工作业有抑尘措施。

(6)遇有六级及以上大风天气时,停止土方开挖、转运等施工活动。

(四)

(五)背景资料

【问题】

1.答出图 5 中杆件 A、B、C 的名称。

2.事件一中,挂篮组成系统是否全面?如不全面,补充说明。

3.事件二中,列式计算本工程最大梁段的预压重量是多少吨?该工况下需多少个砂袋?

4.事件三中,答出施工单位参加专家论证会的主要人员。

5.除事件四提及的监测项目外,还需监测哪些项目?

6.答出悬臂浇筑混凝土的浇筑方向及边跨、中跨的合龙顺序。

7.根据挂篮工程施工特点,除高处坠落、机械伤害外,本工程还存在哪些常见的施工安全事故隐患类型。

希赛一建课程推荐
课程名称课程链接
一级建造师工程法规知识点详解免费观看
一级建造师工程管理知识点详解免费观看
一级建造师工程经济知识点详解免费观看

一建考试报名 扫码咨询↓


更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
相关阅读
查看更多

加群交流

公众号

客服咨询

考试资料

每日一练

咨询客服
