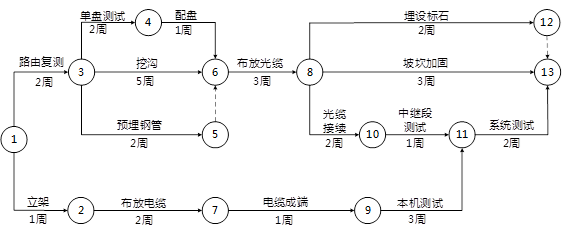

在双代号网络内,在所有线路中,必然存在总时间最长的线路,称为关键线路,一般用双线或粗线标注,网络图中至少有一条关键线路,关键线路上的节点我们叫作关键节点,关键线路上的工作叫关键工作,关键线路上工作的时间必须保证,否则会出现工期的延误。关键线路的寻找方法:从起点节点到终点节点,持续时间最长的线路为关键线路。
根据案例背景中施工单位提交了初步的施工进度网络计划,可以计算出,本次工程的关键工作有:路由复测、挖沟、布放光缆、光缆接续、中继段测试和系统测试。
