软考高级信息系统项目管理师案例分析真题!

责编:龙小林 2025-12-11

案例场景

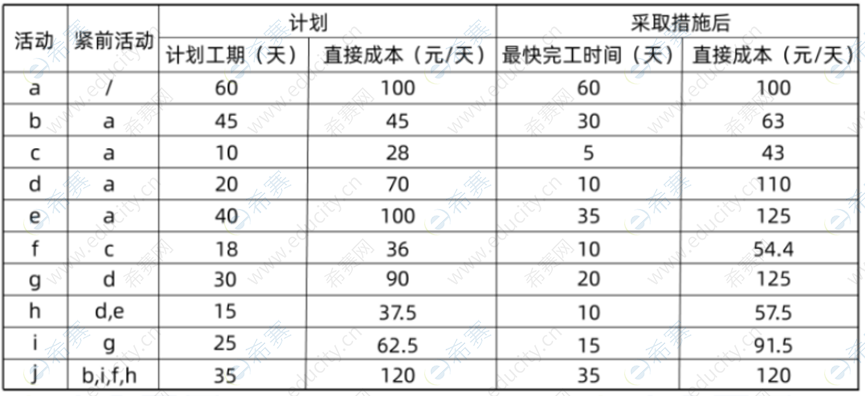

[说明]某项目基本信息如表所示:


 [问题1](8分)

 (1)绘制项目计划的双代号网络图.

(2)请给出项目计划工期及关键路径。

(3)请按照计划分别计算活动a和b的总时差。

[问题2](8分)

(1)项目要求150天完工,请写出关键路径上可压缩的活动成本变化情况。

(2)请绘出成本最优的压缩工期的方案和总成本的变化情况。

[问题3](4分)

请写出压缩工期为150天后的项目关键路径。

[问题4](6分)

若项目不进行压缩,还按原计划进行,实施到第80天时,项目经理发现acd活动已经完工,b活动完成了一半,各计划的实际支出为a活动6500元,b活动1000元,c活动280元,d活动1400元。假设项目每个活动的预算按照活动工期平均分配。请计算到第80天时,活动b的绩效情况,并写出判断依据。


参考答案:

(1)双代号网络图如下:


(2)项目的计划工期是170天,关键路径ADGIJ

(3)a的总时差是0天,b的总时差是30天。

[问题2](8分)

(1)关键路径的可压缩活动有d、g、i.

d活动压缩之后成本由70*20=1400元变为110*10=1100元。可节约成本300元。(1分)

g活动压缩之后成本由90*30=2700元变为125*20=2500元。可节约成本200元。(1分)

I活动压缩之后成本由62.5*25=1562.5元变为91.5*15=1372.5元。可节约成本190元。(1分)

(2)最优方案为:活动d(1分)应该缩短10天工期(1分),活动g(1分)应该缩短10天工期(1分).

总成本变化值:减少/节约500元。(1分)

[问题3](4分)压缩后的关键路径变为: adgij(2分),aehj (2分)

[问题4](6分)

截止到80天活动b应该完成的工作量为PV=45*45*(20/45)=900元

截止到80天活动b完成了总工作量的一半,所以EV=45*45*0.5=1012.5元

活动b的AC=1000元

SV=EV-PV=1012.5-900=112.5元

CV=EV-AC=1012.5-1000=12.5元

所以进度超前,成本节约

                  软考高项考资料汇总
资料名称资料价格
资源链接
2025年信息系统项目管理师综合知识真题(第一批次)免费点击获取
2025年信息系统项目管理师综合知识真题(第二批次)免费点击获取
信息系统项目管理师论文范文五篇免费点击获取
信息系统项目管理师三色笔记免费点击获取
信息系统项目管理师学习打卡表免费点击获取
信息系统项目管理师核心宝典免费点击获取
信息系统项目管理师考试简介免费点击获取
更多软考高项备考资料请点此查看

软考高项纸质资料免费领!(活动:12月15日结束)



题库真题:每日一练 | 历年真题 | 章节练习 |高频考点

精品课程:信息系统项目管理师报考指南 | 信息系统项目管理师备考攻略 |论文专题讲解

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
相关阅读
查看更多

加群交流

公众号

客服咨询

考试资料

每日一练

咨询客服
