案例场景

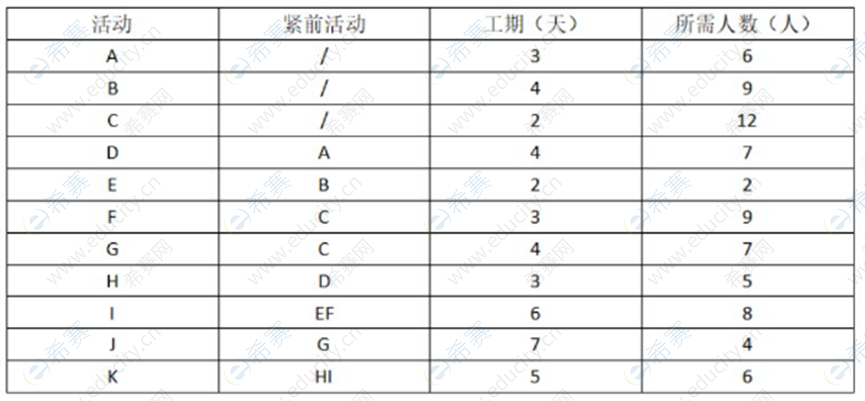

以下是某项目的基本信息:

[问题1](10分)
结合案例:
(1)请画出该项目的双代号网络图。
(2)计算该项目的关键路径和工期。
[问题2](5分)
根据项目经理的预测,H活动是项目组面临的一个新问题,一旦延期将会影响到整个项目的工期,这种说法对吗?为什么?如果不对,延期几天会影响整个项目的工期?
[问题3](7分)
项目的费用主要取决于项目中的人力资源成本(500元/人天),项目中各活动为紧前活动完成后立即开始。运行到第十天时项目经理对项目进展情况进行了统计。其中ABCDEFG均已完工,HK尚未开工,IJ各完成了50%,项目已花费成本100000
元,请计算项目此时的进度偏差和成本偏差,并说明项目的执行绩效。
[问题4](3分)
在当前绩效情况下,请写出项目经理应该采取的措施。
参考答案:
[问题1]

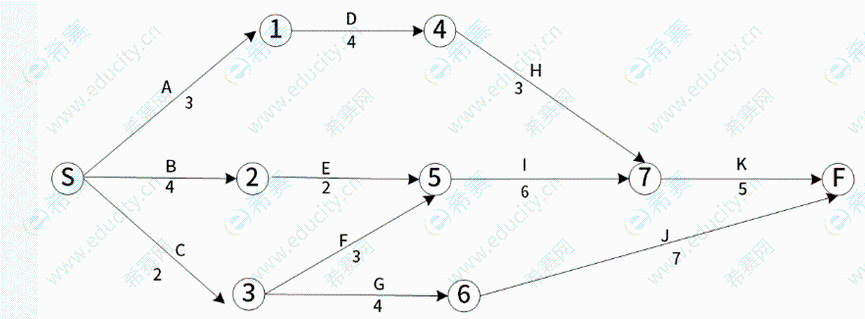

(1)

(2)关键路径:BEIK总工期17
[问题2]
这种说法不对
H的总时差为2天,如果延期2天不会对项目产生影响
若延期超过2天,关键路径会发生改变,同时总工期也会随之发生变化
[问题3]
AC=100000元
PV=A+D+H+B+E+(4/6) I+C+F+G+(4/7)J=(18+28+15+36+4+32+24+27+28+16)*500=114000元
EV=A+B+C+D+E+F+G+(1/2)I+(1/2)J=(18+36+24+28+4+27+28+24+14)*500=101500元
SV=EV-PV=-12500进度滞后
CV=EV-AC=1500成本节约
[问题4]
(1)赶工(投入更多的资源或增加工作时间,缩短关键活动的工期);
(2)快速跟进,并行施工;
(3)使用高素质的资源或经验更丰富的人员;
(4)减小活动范围或降低活动要求;
(5)改进方法或技术,以提高生产率;
(6)加强质量管理,及时发现问题,减少返工,从而缩短工期。
| 软考高项备考资料汇总 | ||
| 资料名称 | 资料价格 | 资源链接 |
| 2025年信息系统项目管理师综合知识真题(第一批次) | 免费 | 点击获取 |
| 2025年信息系统项目管理师综合知识真题(第二批次) | 免费 | 点击获取 |
| 信息系统项目管理师论文范文五篇 | 免费 | 点击获取 |
| 信息系统项目管理师三色笔记 | 免费 | 点击获取 |
| 信息系统项目管理师学习打卡表 | 免费 | 点击获取 |
| 信息系统项目管理师核心宝典 | 免费 | 点击获取 |
| 信息系统项目管理师考试简介 | 免费 | 点击获取 |
| 更多软考高项备考资料请点此查看 | ||
软考高项纸质资料免费领!(活动:12月15日结束)
![TyQMxL7zRE[1].jpg](https://img.kuaiwenyun.com/images/ueditor/2025-12/197/TyQMxL7zRE[1].jpg)
